第5問(5)
25問目 / 全25問
試験の指示文(原文・適用法令)
次の各文章の□内に、解答群から最も適したものを選び、その番号を記せ。
収まらない部分は横にスクロールできます
原本を読んで、番号を選んでください。
正答と解説を見る
正答:⑤

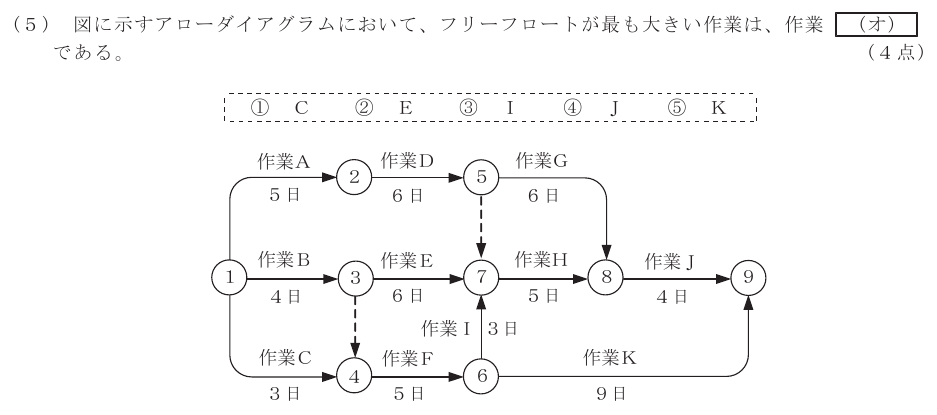

終点9への最早到達は21日で、作業Kは最早開始9日・所要9日です。21-(9+9)=3日のフリーフロートがあり、選択肢中で最大です。
次の各文章の□内に、解答群から最も適したものを選び、その番号を記せ。
原本を読んで、番号を選んでください。
正答:⑤
終点9への最早到達は21日で、作業Kは最早開始9日・所要9日です。21-(9+9)=3日のフリーフロートがあり、選択肢中で最大です。
